МЕТРОСТРОЙ

Москва Санкт-Петербург Нижний Новгород Новосибирск Самара Екатеринбург Казань Омск Челябинск Красноярск Другие города


Новости сайта

Новости

  • 01.04.2021
    Москва – В 11:27 первый поезд с пассажирами отправился от ст. «Хорошёвская» до ст. «Мнёвники». Пущен в эксплуатацию участок Большой кольцевой линии с 240-й и 241-й станциями Московского метро: «Народное Ополчение» и «Мнёвники». На Большой кольцевой линии введено маршрутное движение с двумя маршрутами: «Савёловская» — «Хорошёвская» — «Деловой центр» и «Савёловская» — «Хорошёвская» — «Мнёвники».
  • 31.12.2020
    Москва – В 11:45 первый поезд с пассажирами отправился от ст. «Электрозаводская» Некрасовской линии. В эксплуатацию пущен участок Некрасовской линии «Лефортово» — «Электрозаводская». «Электрозаводская» стала 239-й станцией Московского метро, при этом количество действующих станций (без учёта временно закрытых станций «Арбатская» Арбатско-Покровской линии и «Рижская», но с учётом закрытых на полную реконструкцию станций «Каховская» и «Варшавская») составило 237. Станция открыта без пересадки на одноимённую станцию Арбатско-Покровской линии.
  • 22.12.2020
    Москва – С началом утреннего движения вновь открылся временно закрытый с 12 декабря участок Большой кольцевой линии от ст. «ЦСКА» до ст. «Деловой центр». Впервые заработала пересадка между двумя станциями «Деловой центр» Большой кольцевой и Солнцевской линий.
  • 12.12.2020
    Москва – С началом утреннего движения поездов изменена маршрутная схема Солнцевской линии. Отменено движение поездов Солнцевской линии на участке «Парк Победы» — «Савёловская», при этом на бывшем объединённом участке Большой кольцевой и Солнцевской линий «Шелепиха» — «Савёловская» движение поездов Большой кольцевой линии временно осуществляется от «Савёловской» только до ст. «ЦСКА». Поезда Солнцевской линии от ст. «Парк Победы» следуют до ст. «Деловой центр» Солнцевской линии, работа которой возобновлена (ранее участок «Парк Победы» — «Деловой центр» был закрыт с 24 февраля 2018 г.). Таким образом количество действующих станций Московского метро (без учёта временно закрытых станций Большой кольцевой линии, станций «Арбатская» Арбатско-Покровской линии и «Рижская», но с учётом закрытых на полную реконструкцию станций «Каховская» и «Варшавская») возросло до 236. Введён в эксплуатацию оборотный тупик за ст. «Деловой центр» Солнцевской линии.


Поиск




Знаете ли вы, что...

...хотя тот факт, что первая линия Лондонского метро, открытая 10 января 1863 года, работала на единственно возможной в то время паровозной тяге, хорошо известен, малоизвестно, что паровозы в метро Лондона (правда, на самом дальнем от центра наземном участке — на северо-запад от станции Rickmansworth) использовались вплоть до 9 сентября 1961 г.


Лухмановская
(Косино-Ухтомская)

фото
Эскиз ст. «Лухмановская»
по действующему проекту.
© ОАО «Минскметропроект», 2017 г.

Станция «Лухмановская» (ПК 025+03,7) Кожуховской линии, следующая за ст. «Улица Дмитриевского», расположена на востоке Москвы, за МКАД, в границах муниципального района Косино-Ухтомский Восточного административного округа, на стыке района массовой жилой застройки Кожухово (3-й мкрн), деревни Кожухово и северо-западной части района Красная горка г. Люберцы, на Косинском шоссе, являющимся частью будущей скоростной автомагистрали Москва — Ногинск.

Станция — колонная трёхпролётная, мелкого заложения, с островной платформой и двумя подземными вестибюлями, связанными с торцами платформы лестничными сходами. Западный вестибюль имеет выход через подходной коридор на угол улиц Лухмановской и Дмитриевского с двумя назмеными павильонами на обеих сторонах Лухмановской ул. и одним наземным павильоном на ул. Дмитриевского. Восточный вестибюль имеет выход в наземный павильон к Проектируемому проезду № 598. «Лухмановская» будет входить в состав транспортно-пересадочного узла для перехвата пассажиропотока из области по новой трассе. В перспективе должны быть построены дополнительные выходы из вестибюлей к объектам ТПУ и ул. 8-го Марта. Генпроектировщик станции — АО «Мосинжпроект», первоначальный архитектурный проект был также создан в АО «Мосинжпроект» авторским коллективом под руководством архитекторов А. Л. Вигдорова и С. В. Каретникова. Однако в 2017 г. ОАО «Минскметропроект» представило свои архитектурные решения по всем станциям Кожуховской линии.

Первоначальное проектное название — «Кожухово», рабочее название до 2015 г. — «Косино-Ухтомская», 5 июня 2014 г. решением Комиссии по наименованию было принято новое проектное название — «Люберецкая», но оно не было утверждено Правительством Москвы, наконец, 3 февраля 2015 г. постановлением Правительства Москвы № 34-ПП станции было присвоено название — «Лухмановская». Нынешнее наименование дано по Лухмановской улице, названной так в 2004 г. в честь владельца села Косина в первой половине XIX века купца Дмитрия Александровича Лухманова.

В 2009 году появился проект продления Калининской линии от ст. «Новокосино» в новый район Кожухово сначала вдоль Лухмановской, а затем вдоль Салтыковской и Каскадной улиц. Согласно проекту участок вдоль Каскадной ул. впоследствии должен был быть передан Кожуховской хорде, которую к тому времени не рассматривали в планах на ближнюю перспективу. Весной 2011 г. от строительства в Кожухово Калининской линии отказались, и были возобновлены работы по проектированию отдельной Кожуховской линии. При этом станция «Кожухово» осталась на том же месте, получив рабочее название «Косино-Ухтомская».

Согласно постановлению Правительства Москвы от 4 мая 2012 г. станция должна была быть построена в 2016 году. Весной 2013 г. было предложено выделить пусковой участок линии от ст. «Косино», где будет создан пересадочный узел на Таганско-Краснопресненскую линию, до ст. «Некрасовка» со сдачей в 2015 г. Однако по мнению метрополитена такое решение привело бы к перегрузке ТКЛ, поэтому на тот момент от пуска отдельного участка без ввода в эксплуатацию всей линии отказались. В дальнейшем задержка строительства вынудила вновь вернуться к такому решению.

Строительство станции, являющейся базовой площадкой для сооружения всего участка, было начато силами ОАО «Бамтоннельстрой» группы компаний «СК МОСТ». В декабре 2012 г. началось ограждение стройплощадки. В мае 2013 г. началось сооружение ограждения котлована станции в виде «стены в грунте». В ноябре стена в грунте была завершена, к этому времени активно велась разработка котлована. Отдельно сооружается котлован камеры съездов ветки в строящееся электродепо «Руднёво». Зимой — весной 2014 г. в котловане камеры съездов были смонтированы два ТПМК для проходки тоннелей до ст. «Некрасовка», а в котловане станции — два ТПМК для проходки в сторону «Улицы Дмитриевского».

29 мая 2014 г. при участии мэра Москвы С. С. Собянина был дан торжественный пуск проходки тоннелей в сторону ст. «Некрасовка». Проходку первого тоннеля Кожуховской линии — левого по ходу пикетажа (южного) перегонного тоннеля от камеры съездов за ст. «Косино-Ухтомская» до ст. «Некрасовка» длиной 1383 м — начал ТПМК Herrenknecht S-736 EPB-6150, получивший имя Светлана. 10 октября 2014 г. проходка была завершена, а 1 декабря с помощью того же щита была начата проходка параллельного правого (северного) перегонного тоннеля от камеры съездов до ст. «Некрасовка». Причём ранее установленный на ложе в камере съездов другой щит — ТПМК Lovat RME242SE 18400 Ольга — был до этого демонтирован, так и не начав проходку и уступив место Светлане. Проходка ППТ до «Некрасовки» была закончена 31 марта 2015 г.

В течение 2015 г. работы на стройплощадке не велись, что было вызвано сменой подрядчика участка: вместо «СК МОСТ», договор с которым был расторгнут, ответственным прозводителем работ стала дочерняя компания АО «Мосинжпроект» — ООО «МИП-Строй № 1».

В мае 2016 г. началась проходка левого (южного) перегонного тоннеля из котлована ст. «Лухмановская» до ст. «Улица Дмитриевского». 10 июня 2016 г. параллельно правому началась проходка и правого (северного) перегонного тоннеля. Проходка ППТ велась с помощью ТПМК Herrenknecht S-736 EPB-6150 Светлана, до этого соорудившего оба тоннеля от «Лухмановской» до «Некрасовки».

Основной объём общестроительных монолитных работ по станции был выполнен в течение второй половины 2016–2017 гг. Весной 2017 г. начались работы по отделке.

В настоящее время официально окончание строительства намечено на конец 2018 г. со сдачей станции в эксплуатацию в составе пускового участка Кожуховской линии «Косино» — «Некрасовка».

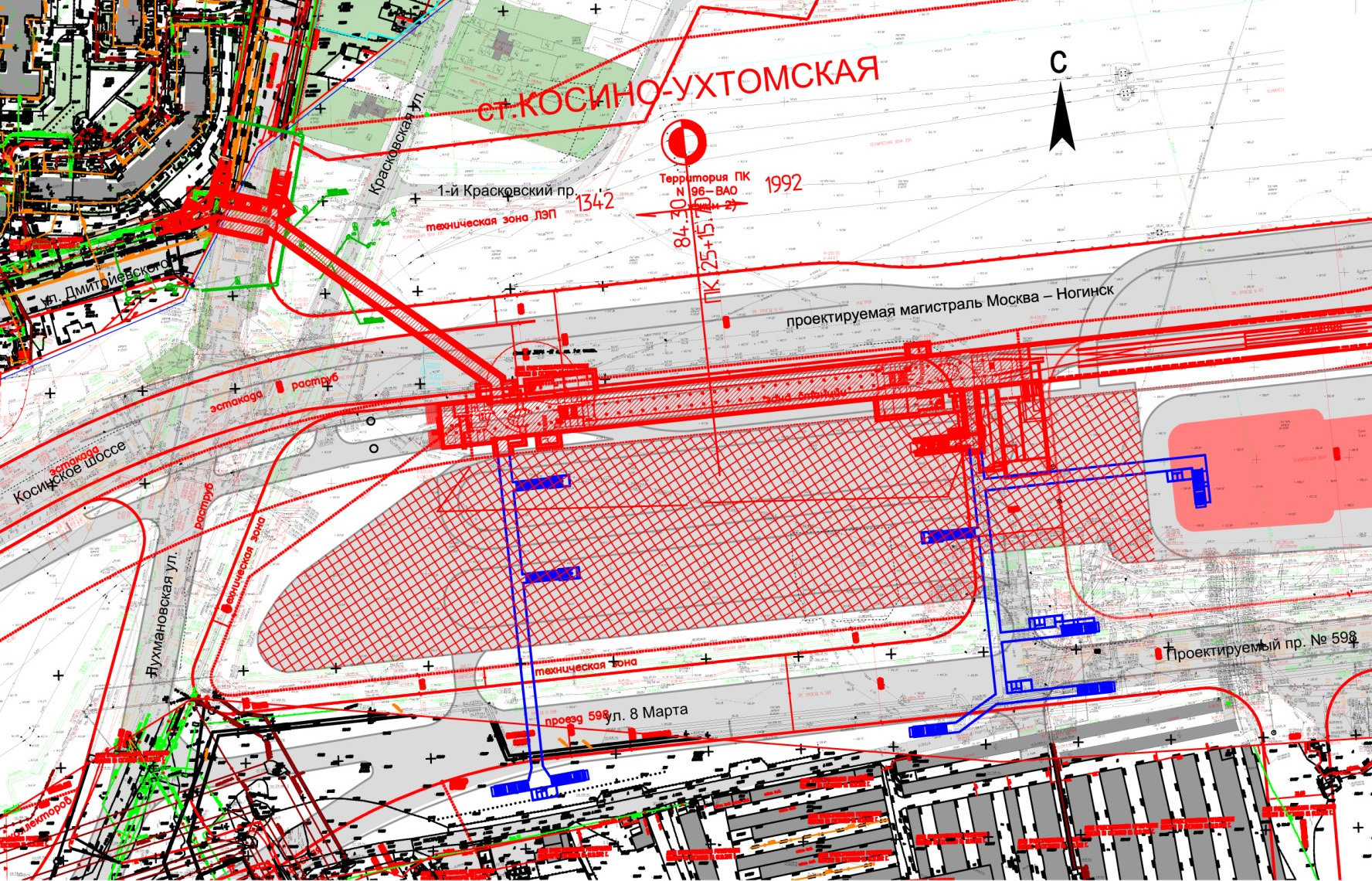

схема
План ст. «Лухмановская»
по действующему проекту.
© Мосинжпроект.

Последнее обновление в апреле 2018 г.
