  • 09.09.2022
    Москва – СМУ-161 АО «Трансинжстрой» завершило проходку правого перегонного тоннеля Троицкой линии от ст. «Вавиловская» до ст. «Новаторская» длиной 1050 м, при средней глубине заложения 20 метров. Проходка велась с помощью ТПМК Herrenknecht S-328 Светлана. Данный тоннель стал первым пройденным перегонным тоннелем на II очереди Троицкой линии от ст. «Новаторская» до ст. «Крымская».
  • 07.05.2022
    Москва – После завершения работ по замене эскалаторов, ремонта наклонного хода и вестибюля, и реставрации отделки вновь открыта ст. «Рижская» Калужско-Рижской линии. Количество эскалаторов в наклонном ходу увеличилось с трёх до четырёх. «Рижская» стала шестой станцией Московского метро, на которой количество эскалаторов в наклонном ходу было увеличено.
  • 20.12.2021
    Москва – АО «Трансинжстрой» начало проходку левого (западного) перегонного тоннеля Троицкой линии от ст. «Вавиловская» до ст. «Академическая». Проходка ведётся с помощью ТПМК Herrenknecht S-831 Марина.
  • 07.12.2021
    Москва – В 17:20 первый поезд с пассажирами отправился от ст. «Мнёвники» до ст. «Каховская». Пущен в эксплуатацию участок Большой кольцевой линии с 9 новыми станциями Московского метро: «Терехово», «Кунцевская», «Давыдково», «Аминьевская», «Мичуринский проспект», «Проспект Вернадского», «Новаторская», «Воронцовская», «Зюзино», а также закрытой 30 марта 2019 г. на реконструкцию ст. «Каховская». Станция «Зюзино» стала 250-й станцией Московского метро, при этом количество действующих станций (без учёта временно закрытой ст. «Рижская», но с учётом остающейся закрытой на реконструкцию ст. «Варшавская») составило 249. Работают все пересадки: на Филёвскую, Арбатско-Покровскую, Солнцевскую, Сокольническую, Калужско-Рижскую и Серпуховско-Тимирязевскую линии, а также прямая пересадка на открытую с началом утреннего движения электропоездов пл. Аминьевская Киевского направления железной дороги. На станции «Каховская» действует только восточный вестибюль. Линию начало обслуживать электродепо ТЧ-7 «Замоскворецкое» с помощью 8-вагонных составов 81-775/776/777 «Москва-2020». Сохраняется маршрутное движение с двумя маршрутами: «Савёловская» — «Хорошёвская» — «Деловой центр» и «Савёловская» — «Хорошёвская» — «Каховская».

Поиск

Знаете ли вы, что...

...«Аврора» в Петербурге — не только имя знаменитого крейсера, так же называется специальный тоннелепроходческий комплекс Herrenknecht S-441 для проходки наклонных ходов, с помощью которого пройдены эскалаторные тоннели станций «Обводный канал», «Адмиралтейская» и «Спасская».

Саларьево

15 февраля 2016 г., в 11 ч 16 мин, на ст. «Саларьево»
прибыл первый поезд с пассажирами.
Открылась 200-я станция Московского метро!
фото

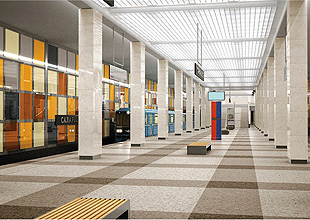

Эскиз ст. «Саларьево».
© ПКБ «Инжпроект».

Станция «Саларьево» (ПК 210+15), следующая за ст. «Румянцево» — конечная станция Сокольнической линии, расположена за МКАД, в границах поселения Московский Новомосковского административного округа, на участке между Киевским шоссе и деревней Саларьево, к югу от развязки Киевского шоссе и Родниковой ул. Станция — колонная трёхпролётная мелкого заложения. Два подземных вестибюля соединяются с платформой лестничными спусками. Наземные павильоны, расположенные напротив друг друга, соединены с вестибюлями с помощью лестничных спусков и эскалаторов через двухуровневые аванзалы. На станции воплощена идея полного разделения входящего и выходящего потоков, для чего вестибюль № 1 (северный) работает только на вход, а вестибюль № 2 (южный) — только на выход.

На станции имеется путевое развитие: за ней находятся оборотные тупики с перекрёстным съездом, а главные пути за станцией продолжаются до портала с выходом на площадку, где было предусмотрено строительство электродепо. Также имеется задел в виде двух тупиков боковых путей для продления линии к проектируемой ст. «Филатов луг». Местоположение уже начатого строительством электродепо в 2015 г. было перенесено на участок, примыкающий к полигону ТБО Саларьево.

Впервые станция появляется в планах летом 2012 г. Ещё весной 2012 г. было озвучено решение о продлении Сокольнической линии от ст. «Румянцево» в Солнцево, что и было записано в принятом 4 мая 2012 г. постановлении Правительства Москвы «Об утверждении Перечня объектов перспективного строительства Московского метрополитена в 2012–2020 гг.». Однако уже вскоре от планов продления в Солнцево стали отказываться.

В середине сентября 2012 г. московское руководство приняло принципиальное решение о строительстве станций «Румянцево» и «Саларьево». В декабре 2012 г. определён срок окончания строительства станции: декабрь 2014 г. Рядом со станцией будет сооружён крупный транспортно-пересадочный узел для обеспечения общественным транспортом новоприсоединённых земель и перехватывающая парковка. Никаких других объектов, дающих значимый пассажиропоток, возле станции нет.

Генеральный проектировщик станции, как и всего участка «Юго-Западная» — «Саларьево» — ПКБ «Инжпроект» ОАО «Мосметрострой». Строительство станции велось силами СМУ-3 и СМУ-9 Метростроя, перегонные тоннели от «Саларьева» до «Румянцева» пройдены силами ООО «Тоннель-2001».

В мае 2013 г. начались работы по обустройству стройплощадки станции. В сентябре была начата разработка котлована сперва в районе монтажной камеры тоннелепроходческих комплексов для проходки перегонных тоннелей в сторону ст. «Румянцево», а затем на полную длину. В марте 2014 г. в котловане был смонтирован ТПМК Herrenknecht S-453 с гидропригрузом. 23 апреля с помощью него ООО «Тоннель-2001» начало проходку правого перегонного тоннеля до ст. «Румянцево». 17 июня параллельно ему началась проходка и левого перегонного тоннеля. Здесь ООО «Тоннель-2001» использовало грунтопригрузный ТПМК Herrenknecht S-755 Лия.

Несмотря на то, что проходка левого перегонного тоннеля началась на 2 месяца позже, уже в августе S-755 обогнал следующий параллельно ему гидропригрузный ТПМК, и пройдя в том же августе рекордные 625,8 м, вышел в демонтажную камеру ст. «Румянцево» 1 октября 2014 г. Проходка последнего на всём участке правого перегонного тоннеля завершилась только 23 февраля 2015 г.

Общестроительные работы на станции были, в основном, завершены весной 2015 г., после чего началась отделка станции.

В ночь на 28 декабря 2015 г. по пусковому участку от ст. «Тропарёво» до ст. «Саларьево» прошёл габаритный вагон. Следующей ночью на станцию прибыл пробный проезд с вагоном-путеизмерителем. 18 января 2016 г. была открыта ст. «Румянцево», не имеющая путевого развития. Поезда Сокольнической линии, высадив пассажиров на «Румянцеве», отправлялись на ст. «Саларьево», где оборачивались в тупиках за станцией.

Открытие станции для пассажиров было назначено на 15 февраля.

схема

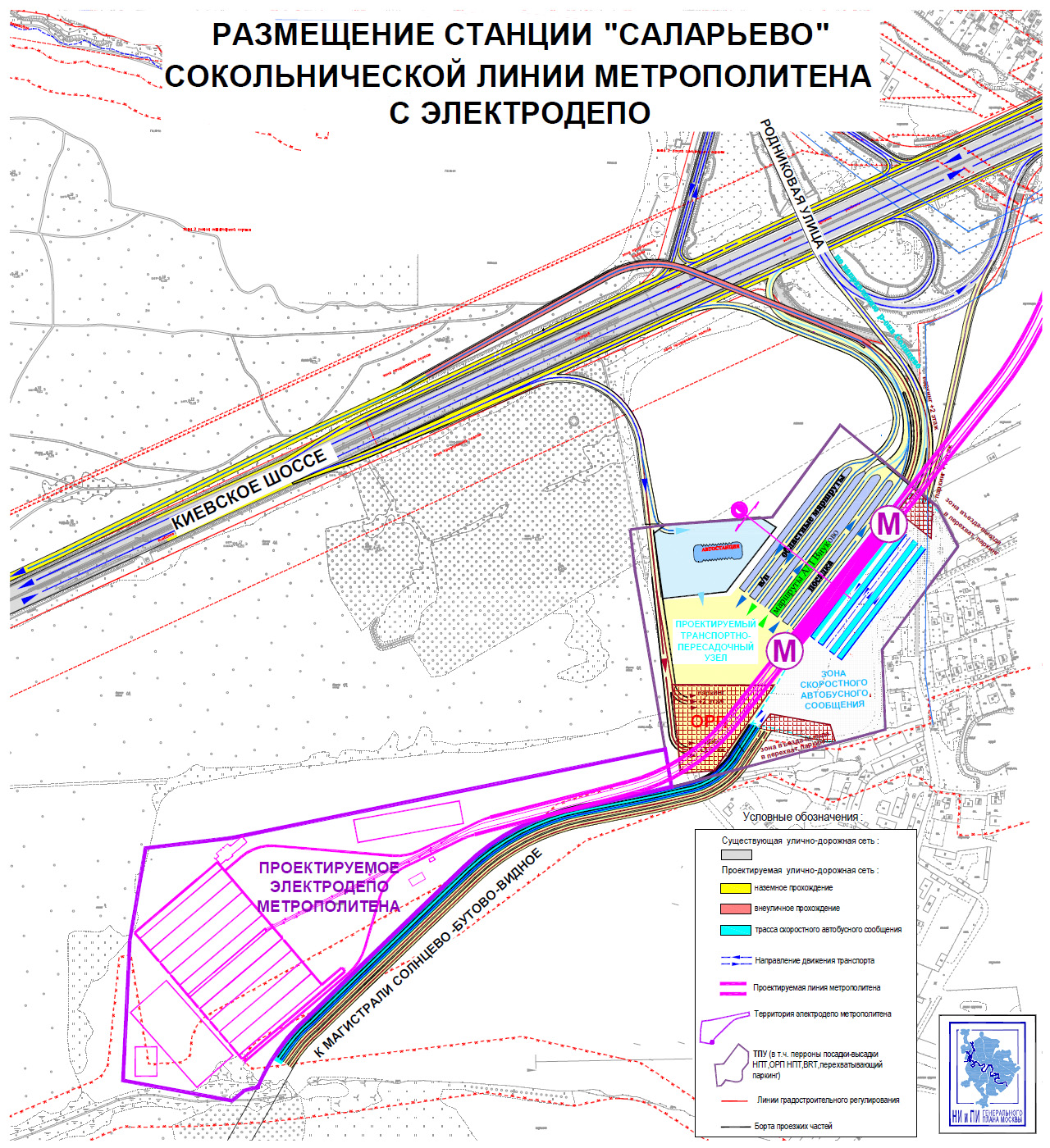

Общеувязочный план ст. «Саларьево» с электродепо.
© НИиПИ Генплана Москвы.

Последнее обновление в феврале 2016 г.
