МЕТРОСТРОЙ

Москва Санкт-Петербург Нижний Новгород Новосибирск Самара Екатеринбург Казань Омск Челябинск Красноярск Другие города


Новости сайта

Новости

  • 07.12.2021
    Москва – В 17:20 первый поезд с пассажирами отправился от ст. «Мнёвники» до ст. «Каховская». Пущен в эксплуатацию участок Большой кольцевой линии с 9 новыми станциями Московского метро: «Терехово», «Кунцевская», «Давыдково», «Аминьевская», «Мичуринский проспект», «Проспект Вернадского», «Новаторская», «Воронцовская», «Зюзино», а также закрытой 30 марта 2019 г. на реконструкцию ст. «Каховская». Станция «Зюзино» стала 250-й станцией Московского метро, при этом количество действующих станций (без учёта временно закрытой ст. «Рижская», но с учётом остающейся закрытой на реконструкцию ст. «Варшавская») составило 249. Работают все пересадки: на Филёвскую, Арбатско-Покровскую, Солнцевскую, Сокольническую, Калужско-Рижскую и Серпуховско-Тимирязевскую линии, а также прямая пересадка на открытую с началом утреннего движения электропоездов пл. Аминьевская Киевского направления железной дороги. На станции «Каховская» действует только восточный вестибюль. Линию начало обслуживать электродепо ТЧ-7 «Замоскворецкое» с помощью 8-вагонных составов 81-775/776/777 «Москва-2020». Сохраняется маршрутное движение с двумя маршрутами: «Савёловская» — «Хорошёвская» — «Деловой центр» и «Савёловская» — «Хорошёвская» — «Каховская».
  • 01.04.2021
    Москва – В 11:27 первый поезд с пассажирами отправился от ст. «Хорошёвская» до ст. «Мнёвники». Пущен в эксплуатацию участок Большой кольцевой линии с 240-й и 241-й станциями Московского метро: «Народное Ополчение» и «Мнёвники». На Большой кольцевой линии введено маршрутное движение с двумя маршрутами: «Савёловская» — «Хорошёвская» — «Деловой центр» и «Савёловская» — «Хорошёвская» — «Мнёвники».
  • 31.12.2020
    Москва – В 11:45 первый поезд с пассажирами отправился от ст. «Электрозаводская» Некрасовской линии. В эксплуатацию пущен участок Некрасовской линии «Лефортово» — «Электрозаводская». «Электрозаводская» стала 239-й станцией Московского метро, при этом количество действующих станций (без учёта временно закрытых станций «Арбатская» Арбатско-Покровской линии и «Рижская», но с учётом закрытых на полную реконструкцию станций «Каховская» и «Варшавская») составило 237. Станция открыта без пересадки на одноимённую станцию Арбатско-Покровской линии.
  • 22.12.2020
    Москва – С началом утреннего движения вновь открылся временно закрытый с 12 декабря участок Большой кольцевой линии от ст. «ЦСКА» до ст. «Деловой центр». Впервые заработала пересадка между двумя станциями «Деловой центр» Большой кольцевой и Солнцевской линий.


Поиск




Знаете ли вы, что...

...вопреки неоднократно распространявшимся в годы Перестройки домыслам о сотнях погибших на строительстве I очереди Московского метро, общее количество смертельных случаев производственного травматизма среди метростроевцев в 1932–1935 гг. не превысило двух десятков. Самая тяжёлая авария произошла 24 сентября 1934 г. на шахте № 12 под Театральной площ. во время щитовой проходки перегонного тоннеля «Охотный Ряд» — «Дзержинская»: в результате начавшегося из-за короткого замыкания пожара в кессоне английского проходческого щита погибли инженер Андрей Яковлевич Чистяков и проходчик Карибулла Хусаинов, а 11 рабочих получили отравление угарным газом.


Филатов луг

фото
Эскиз ст. «Филатов луг».
© АО «Моспромпроект», 2016 г.

Станция «Филатов луг» (ПК 0236+25,148), следующая за ст. «Саларьево» — строящаяся промежуточная станция Сокольнической линии на участке продления от ст. «Саларьево» до ст. «Столбово», расположена на территории Новой Москвы: Сосенского поселения Новомосковского административного округа, вдоль строящейся автодороги Солнцево — Бутово — Видное (СБВ), юго-восточнее дер. Картмазово, на участке между западной территорией Хованского кладбища и СНТ «Филатов Луг».

Станция — наземная крытая, запроектирована по оси трассы СБВ, в полосе отвода между проезжими частями обоих направлений, будет иметь один вестибюль, расположенный над платформой станции. Вестибюль будет связан с платформой лестничными сходами и иметь выходы через поперечный надземный переход на обе стороны трассы СБВ. Ширина платформы — 10 м. Проектировщик — АО «Моспромпроект».

Впервые станция появилась в планах развития летом 2014 г. 26 июня 2014 г. было выдано распоряжение на составление проекта планировки продления Сокольнической линии на юг от ст. «Саларьево»: было предложено продлить линию в районы перспективной застройки на две станции. К лету 2015 г. было спроектировано продление уже на 5 станций: до ст. «Сосенки», пересадочной на линию в Коммунарку. Эти планы были отражены в схеме развития Московского метро на дальнюю перспективу 2015 г.

Однако уже в ноябре 2015 г. были опубликованы материалы проекта внесения изменений в генеральный план г. Москвы в части присоединённых территорий. Согласно им на участке продления Сокольнической линии за ст. «Саларьево» на первом этапе была оставлена только одна станция — «Филатов луг». Также начатое уже было строительством электродепо «Саларьево» по плану было перенесено на участок, примыкающий к полигону ТБО Саларьево, вблизи от новой станции.

В начале 2016 г. планы по продлению Сокольнической линии в Коммунарку претерпели очередные изменения: количество станций на новом участке было вновь увеличено до пяти, но сама линия трассировалась уже вдоль строящейся автомагистрали Солнцево — Бутово — Видное до пересадочной на линию в Коммунарку ст. «Столбово», где был задуман крупный транспортно-пересадочный узел. От «Филатового луга» до «Столбова» планировалось три промежуточных станции: «Хованская», «Прокшино» и «Ольховая». В июле 2016 г. из проекта была исключена ст. «Хованская».

Подготовительные работы по строительству продления линии от ст. «Саларьево» начались в сентябре 2016 г. Генподрядчиком участка выступает ПАО «Мостотрест», работы ведутся силами «Мостоотряда-114», «Мостоотряда-22» и других филиалов ПАО «Мостотрест». В 2017 г. ведётся устройство свайного поля основания станции, открытым способом идёт строительство тоннеля на участке от ст. «Филатов луг» к ст. «Саларьево». Строительство участка планируется завершить в конце 2018 г. со сдачей станции в 2019 г.

фото

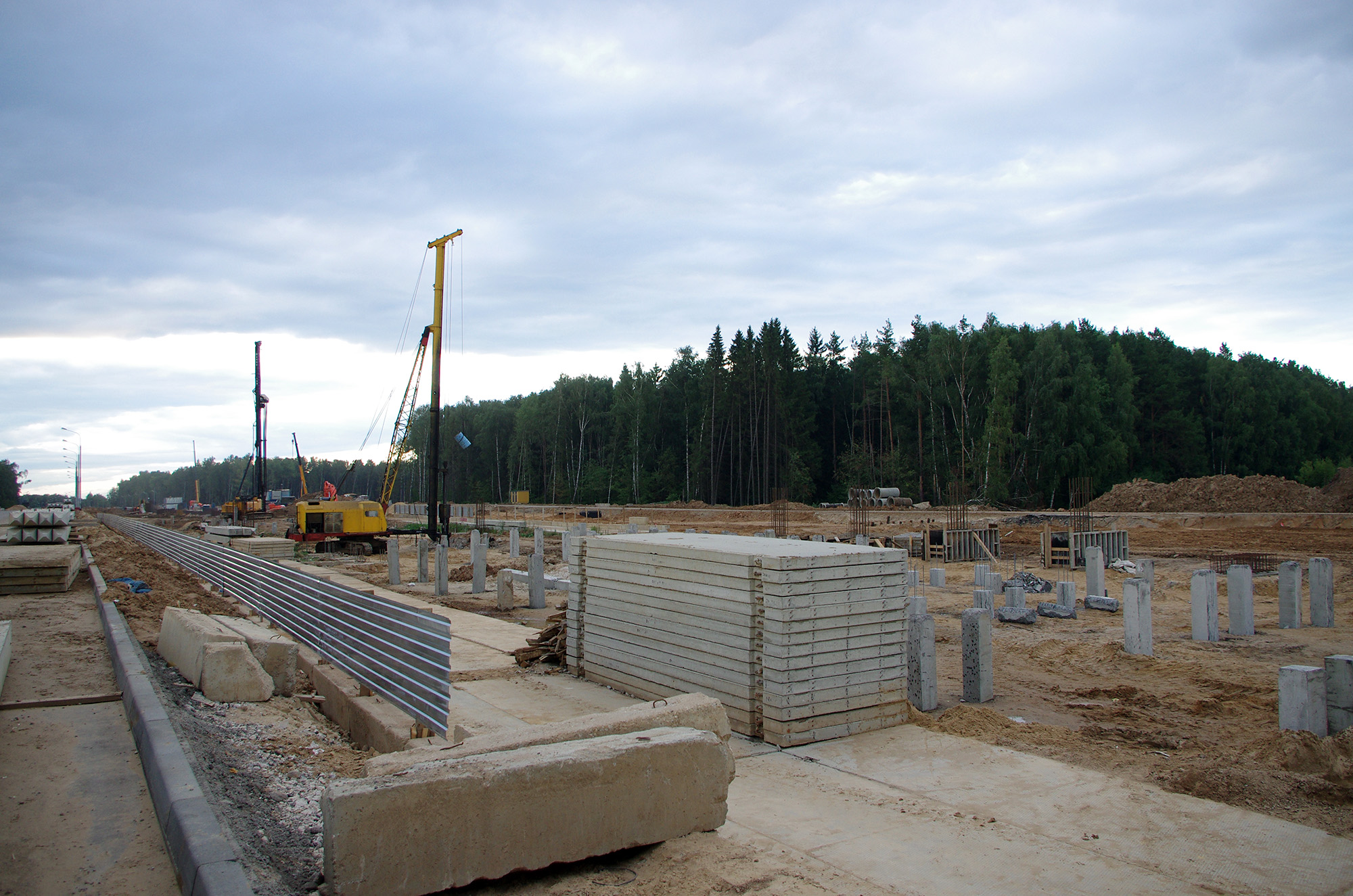

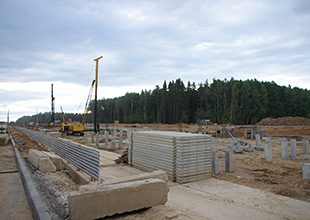

27 августа 2017 г.: свайное поле в основании станции.
Фото: A. Суриков.

Последнее обновление в августе 2017 г.
