МЕТРОСТРОЙ

Москва Санкт-Петербург Нижний Новгород Новосибирск Самара Екатеринбург Казань Омск Челябинск Красноярск Другие города

Новости сайта

Новости

  • 12.10.2026
    Санкт-Петербург – Издано распоряжение Комитета по градостроительству и архитектуре № 1-20-218 о подготовке проекта планировки и проекта межевания территории линейного объекта – электродепо «Арсенальное» Кольцевой линии метрополитена. Депо планируется к размещению на Выборгской стороне, в границах Финляндского муниципального округа, в квартале между Менделеевской, Чугунной и Литовской улицами, на территориях бывшего Петербургского трамвайно-механического завода, службы пути Горэлектротранса и металлобазы.
  • 05.09.2026
    Москва – В 16:10 для пассажиров открылись двери станций новой, 16-й по счёту линии Московского метро – Рублёво-Архангельской. В эксплуатацию пущена первая очередь длиной 6,67 км, включающая в себя работавший до 22 июня 2024 г. в составе Большой кольцевой линии участок со станциями «Деловой центр» и «Шелепиха», а также 3 новых станции: «Звенигородская», «Народное Ополчение» и «Бульвар Генерала Карбышева». На ст. «Народное Ополчение» заработала пересадка на одноимённую станцию Большой кольцевой линии. Общее количество станций возросло до 278, при этом на сети метрополитена не осталось недействующих и временно закрытых станций: все 278 станций открыты для пассажиров. Новая линия получила графитовый (серо-чёрный) цвет на схеме и номер 17. На линии работают 8-вагонные составы из вагонов 81-775.2/776.2/777.2 «Москва-2026» ТЧ-18 «Солнцево».
  • 31.08.2026
    Казань – Издано постановление Исполнительного комитета г. Казани № 3008 о подготовке проекта планировки территории линейного объекта «Продление второй линии метрополитена в г. Казани от станции „100-летие ТАССР” до станции „Берёзовая роща”». Проект планировки будет охватывать продление Второй линии на юго-запад в Приволжский район Казани в зону массового жилищного строительства.
  • 24.08.2026
    Москва – По пусковому участку Рублёво-Архангельской линии от ст. «Деловой центр» до ст. «Бульвар Генерала Карбышева» прошёл пробный поезд.

Поиск

Знаете ли вы, что...

...привычные для нас двойные названия диаметральных линий метро ведут свою историю от московского трамвая. 15 февраля 1907 г. был введён в строй участок электрического трамвая от Охотного ряда до Лубянской площади, соединивший радиусы, до этого носившие обычные одинарные названия, в диаметры с образованием двух линий: Петровско-Сокольнической и Грузинско-Семёновской. В дальнейшем трамвайная традиция была перенесена и на Московское метро, а от него — на все метрополитены СССР.

Улица Народного ополчения

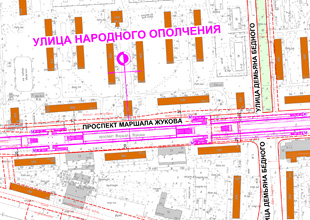

схема

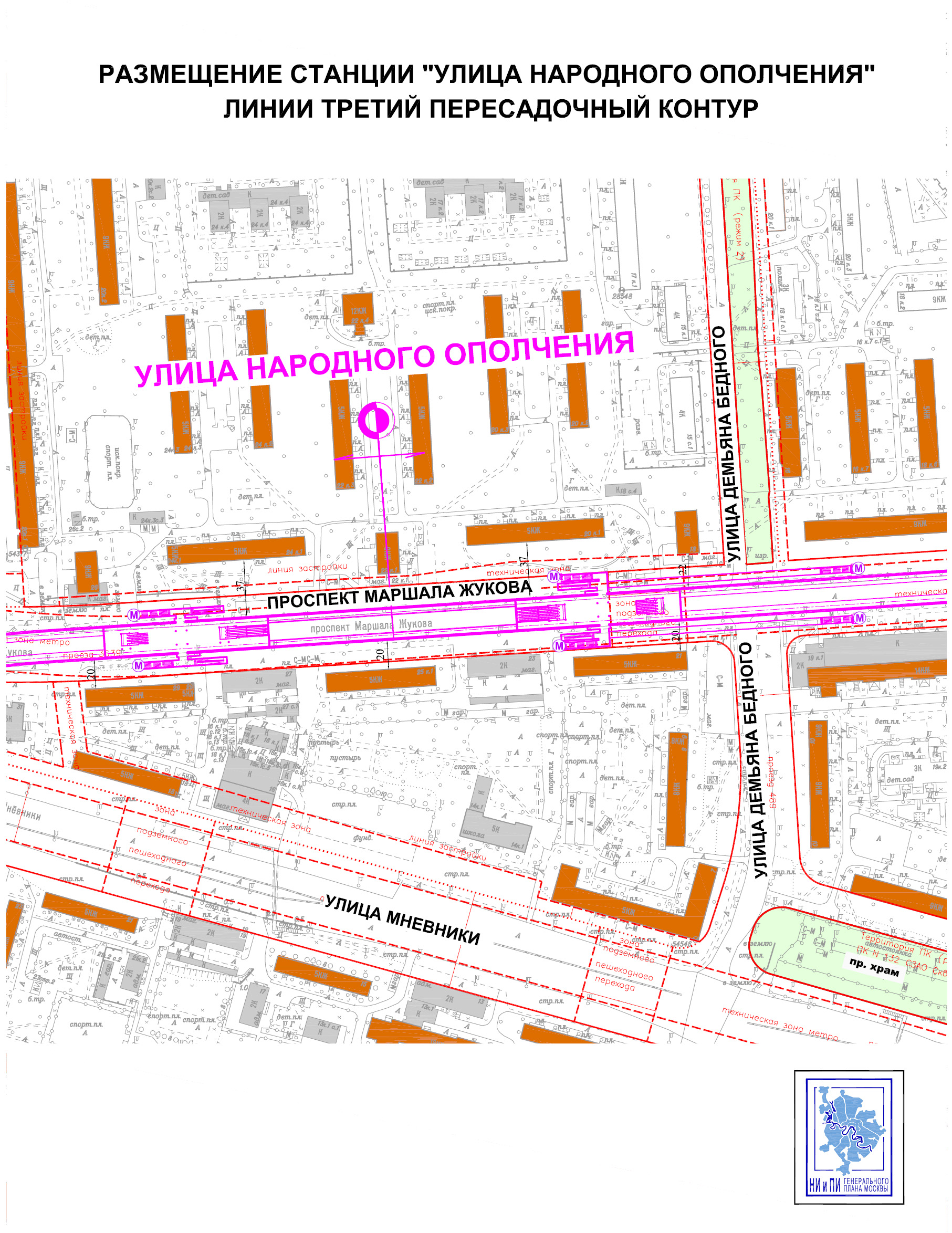

Общеувязочный план пересадочного узла
ст. «Улица Народного ополчения»
по проекту 2013 г.
© НИиПИ Генплана Москвы, 2013 г.

Станция «Улица Народного ополчения» (рабочее название — «Народное ополчение»), следующая за ст. «Мнёвники» — проектируемая станция западного участка Третьего пересадочного контура (ТПК), будет расположена на западе Москвы, в районе Хорошёво-Мнёвники, возле пересечения просп. Маршала Жукова с ул. Народного ополчения. Генпроектировщик — Мосинжпроект.

Станция в этом месте проектируется уже более 70 лет. Так согласно плану развития метро 1959 г. проектируемый Краснопресненский радиус трассировался до ст. «Хорошёво» через станцию «Карамышево» (нынешнюю «Улицу Народного ополчения»), однако первые проекты этого радиуса со станцией в данном месте относятся ещё к 1938 году. В 1962 г. ст. «Карамышево» Краснопресненского радиуса обозначается пересадочной на одноимённую станцию перспективной Большой кольцевой линии. В итоге Краснопресненский радиус строится до ст. «Октябрьское поле», но сооружённая трёхпутная ст. «Полежаевская» позволяла предполагать строительство на перспективу ответвления линии по старой трассе в Хорошёво. В 1985 г. формируется проект хордовых линий, по которому Митино-Бутовская хорда проходит через ст. «Народное ополчение» (по-прежнему пересадочную на Большое кольцо). После отказа от хордового проекта через ст. «Народное ополчение» трассируется уже Калининская линия. В 2005 г. появляется проект Третьего пересадочного контура, а в конце 2011 г. предлагается объединить проекты ТПК и южной половины Большой кольцевой линии. Согласно новому проекту линия от ст. «Хорошёвская» должна пройти через ст. «Улица Народного ополчения» и продолжиться на юг к ст. «Мнёвники».

Изначально размещение ст. «Народное ополчение» Большого кольца предполагалось под сквером с северо-восточной стороны перекрёстка. Такое местоположение обуславливалось направлением прохождения линии: от «Народного ополчения» линия должна была быть продолжена на север к ст. «Октябрьское поле». Однако новый проект поменял предполагавшуюся ранее трассировку, и для станции стали подбирать новое местоположение.

В 2013 г. Мосинжпроектом был подготовлен вариант строительства двухярусной станции мелкого заложения вдоль просп. Маршала Жукова. Один ярус был предназначен для поездов линии ТПК, второй ярус — для поездов нового перспективного радиуса, который должен будет вобрать в себя участок «Деловой центр» — «Шелепиха», строящийся в настоящий момент как ответвление линии ТПК, с перспективой продления на запад к ст. «Живописная». Однако от данного расположения были вынуждены отказаться из-за активного противодействия жителей, недовольных близостью станции к жилым домам. В результате было принято решение вернуться к изначальному местоположению станции с северо-восточной стороны перекрёстка. При этом тоннели к ст. «Хорошёвская» будут идти по кривой под 79-м и 80-м кварталами Хорошёва-Мнёвников.

Согласно постановлению Правительства Москвы от 4 мая 2012 г. станция должна была быть построена в декабре 2015 года. Строительство будет вестись в котловане открытым способом. В настоящее время продолжаются проектные работы.

схема
Трассировка Третьего пересадочного контура
от ст. «Нижние Мнёвники» до ст. «Хорошёвская»
по проекту 2014 г.
© ОАО «Мосинжпроект».

Последнее обновление в мае 2014 г.
